Cum lucrăm

Ce se întâmplă concret, din ziua în care semnezi.

Nu „consultanță, proiectare, execuție". Ora la care venim, cât stă curentul oprit, unde se montează invertorul, ce verificăm împreună la final și ce documente rămân la tine.

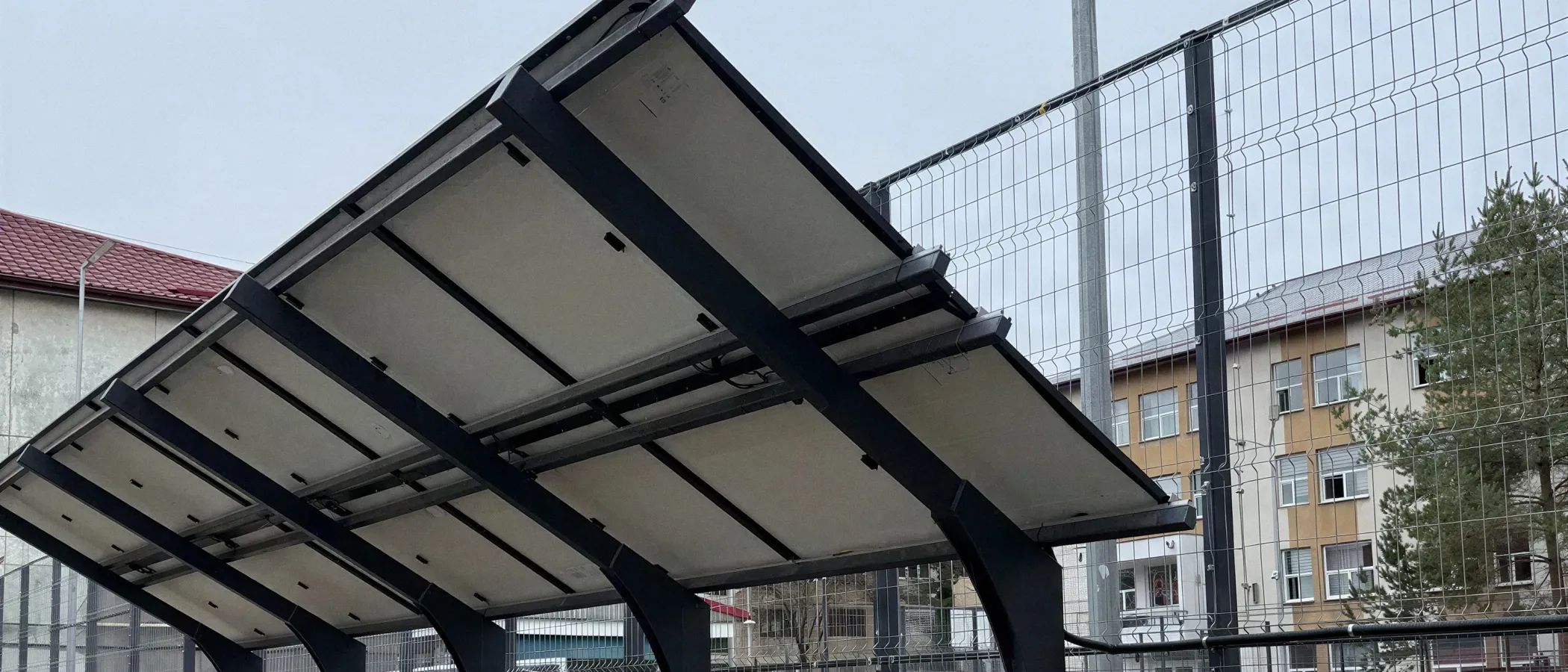

Canopie fotovoltaică montată de noi lângă terenul de sport al Colegiului Alecsandri din Bacău
Etapa 1

După semnare, până vine echipa

01

Confirmare în 24–48 de ore

Primești confirmarea comenzii, configurația finală în scris și data estimată a montajului. Dacă ceva din ofertă s-a schimbat între timp, afli acum, nu în ziua montajului.

02

Vizita tehnică

Măsurăm acoperișul, verificăm structura de rezistență, branșamentul și tabloul electric, stabilim traseele de cablu și locul invertorului. Aici se confirmă puterea finală și, dacă e nevoie, se corectează oferta.

03

Comanda echipamentelor

Comandăm panourile, invertorul și structura. Verificăm invertorul pe lista de conformitate a operatorului de distribuție înainte de comandă — un invertor neconform înseamnă punere în funcțiune respinsă și echipament de înlocuit.

04

Programarea montajului

Stabilim ziua împreună și îți spunem de câte zile e nevoie. În paralel începem dosarul de racordare, ca cele două trasee să meargă simultan, nu unul după altul.

Etapa 2

Ziua montajului, oră cu oră.

Un sistem rezidențial de 5–10 kW se montează în 1–2 zile; până la 3 zile pe acoperișuri complexe sau cu acces dificil.

Sosire
dimineața, în intervalul convenit
Curentul oprit
doar la racordarea în tablou, [de confirmat] ore
Acces în casă
la tablou și pe traseul de cablu spre invertor
Invertorul
în spațiu tehnic ventilat, ferit de soare direct
La final
strângem tot, verificăm etanșarea penetrărilor

Ce ține de tine: acces la tablou și, dacă se poate, un loc de parcare pentru mașina de lucru. Restul e treaba noastră.

Montaj de panouri pe acoperiș
Etapa 3

Punerea în funcțiune se face împreună cu tine, pe listă.

  • Testare string cu string și verificarea polarității
  • Verificarea împământării și a protecțiilor DC și AC
  • Setarea invertorului pe parametrii ceruți de operatorul de distribuție
  • Instalarea aplicației de monitorizare pe telefonul tău, cu contul pe numele tău
  • Verificarea etanșării fiecărei penetrări
  • Prima citire de producție, în prezența ta

Lista completă are [de confirmat] poziții și o parcurgem punct cu punct înainte să semnăm recepția.

Etapa 4

Pachetul de predare — documentele care rămân ale tale.

Le primești fizic și pe email. Sunt documentele cu care poți revendica direct la producător sau poți chema orice alt instalator, peste ani.

  • Schema monofilară a instalației, așa cum a fost executată
  • Fișele tehnice ale panourilor, invertorului și bateriei
  • Seriile tuturor echipamentelor montate la tine
  • Certificatele de garanție ale producătorilor
  • Procesul-verbal de recepție și de punere în funcțiune
  • Credențialele contului de monitorizare, pe numele tău
  • Contactul direct de service și procedura de intervenție
Tablou electric și documentația sistemului
Etapa 5

Montajul se termină. Dosarul, nu.

Sistemul produce din prima zi și îți acoperă consumul. Ce urmează e partea administrativă: ATR, contorul bidirecțional și Certificatul de Racordare, adică între 30 și 45 de zile la Delgaz Grid plus 2–3 săptămâni pentru contor. Le urmărim noi și te ținem la curent la fiecare etapă.

Următorul pas

Trimite factura. Primești dimensionarea și oferta în 24 de ore.
